本着“让湖塍老百姓早日住上满意的房子”的宗旨,富阳湖塍安置房项目团队以只争朝夕的奋斗精神,用心打造百姓满意的湖塍家园。
湖塍村安置地块于2021年12月22日、28日依次取得了三标段的施工许可证。按照节点目标任务,应于6月15日之前完成现场全部土方外运,7月15日之前完成全部地下室底板浇筑。因疫情常态化管控需要,特别是4月份要求建筑工地暂缓新进人员,对现场垫层浇筑、防水施工、钢筋绑扎等工序推进造成了严重的影响。期间渣土外运受限,且地块二与周边道路紧邻,可用于原料堆场的空间极其狭小,场地条件苛刻,对施工推进较为不利。

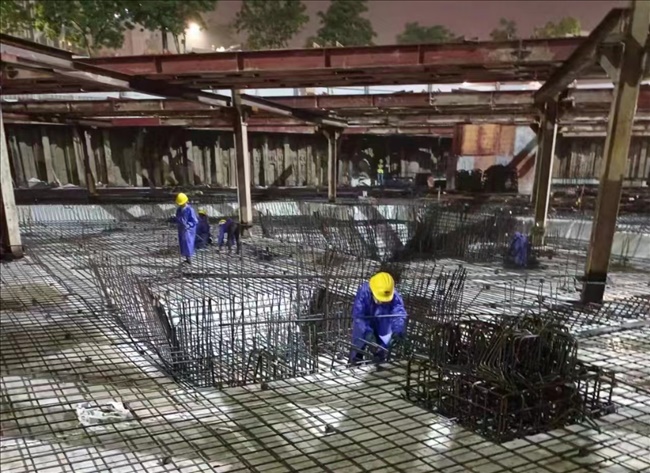

在严峻的周边ayx爱游戏官方app平台入口和场地条件的限制下,为保证节点任务顺利完成,项目团队积极寻求解决方案:一是多方行动、争取外部配合。与交警、街道及村委等相关部门积极对接,通过联审联批减少高峰禁运时段,同时拓展堆放渣土点及临时堆场,创造有利施工条件。二是想方设法,加快AYX爱体育进度。底板土方多点同时开挖,优化场内出土点和空车停车位,增加满载车辆运输效率;与项目经理签订责任状,夜间加班加点抢工。三是确保防控,增加作业人员。采取新进人员预申报制,在确保疫情防控前提下,加快落实新进人员报备、审核、备案流程。四是加强监管,落实安全措施。由村委及各参建责任主体成立联合监督小组,对AYX爱体育质量安全进行督查。
在项目团队的共同努力下,截至目前,地块一土方已全部清运完成,地块二土方清运完成98%,初步完成第一阶段土方外运节点任务,目前项目进度正按计划有序推进。未来项目团队将秉承房开集团“懂杭州、筑杭州”的品牌理念,致力于通过优质的产品品质,成为富阳美好城市生活的共建者。
CSGO投注官网动态>
-
[2022-11-01]
-
[2022-10-25]
信息公告>
-
[2022-11-02]
-
[2022-11-02]
